    3.4 Модель выполнения производственного заказа

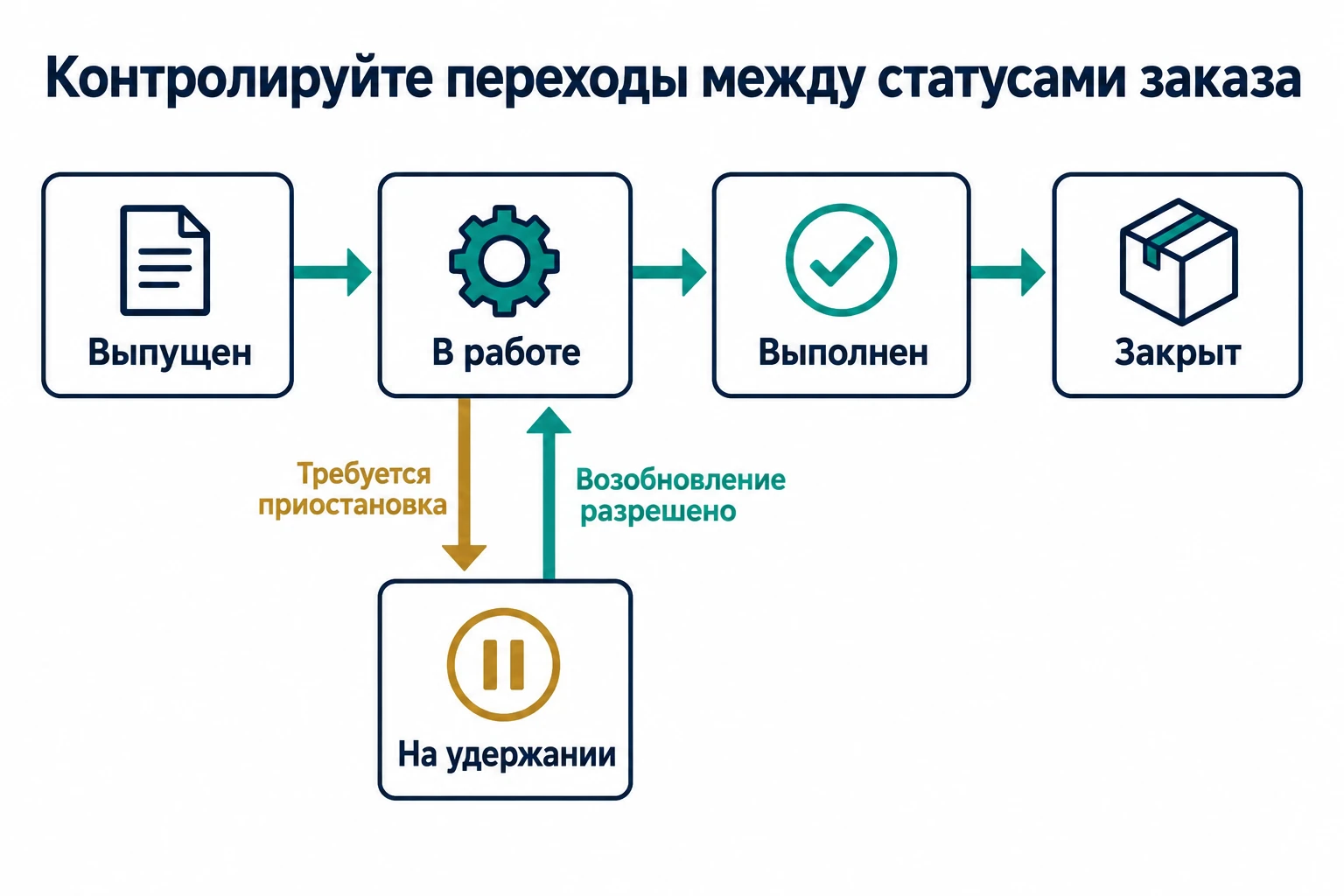

    Производственный заказ (ПЗ) — это исполнительная единица для изготовления продукции. Если ERP-система выступает в роли «Архитектора», то ПЗ — это «Контракт», выдаваемый производственному участку. Он санкционирует использование конкретных материалов для выпуска заданного количества изделий к определенному сроку. Изделие, для которого отсутствует действующий ПЗ, считается неучтенным незавершенным производством (НЗП) — оно физически присутствует в цехе, но не имеет стоимостной оценки.

    Для эффективного управления производством рекомендуется использовать четкую статусную модель вместо расплывчатых терминов, таких как «начато» или «завершено». Это обеспечивает контроль за накоплением затрат и соблюдением графика.

    • Владелец: ERP-система / Планировщик.
    • Определение: Существует спрос, но ресурсы (материалы, производственные мощности) еще не зарезервированы.
    • Ограничение: Это состояние скрыто от операторов производственного цеха. Выполнение заказа заблокировано.
    • Владелец: Начальник производства / мастер участка.
    • Определение: Материалы зарезервированы (подобраны), и производственная линия запланирована.
    • Действие: MES фиксирует (блокирует) версию спецификации материалов (BOM) (Bill of Materials, BOM) и версию технологического маршрута на момент выпуска.
    • Логика: При изменении основных данных после выпуска заказа, он не должен автоматически обновляться. Аналогия: нельзя изменить рецепт, пока изделие находится в обработке.
    • Владелец: MES / Оператор.
    • Определение: Первая единица продукции прошла первую операцию (зафиксирована сканированием).
    • Метрика: Начинает учитываться цикловое время изготовления.
    • Владелец: Отдел качества / Техническая служба.
    • Определение: Производство приостановлено из-за нехватки материалов, поломки оборудования или проблем с качеством.
    • Ограничение: Рекомендуется блокировать все транзакции (перемещение, списание материалов) до официального снятия статуса удержания.
    • Владелец: ERP-система.
    • Определение: Достигнуто плановое количество изделий или заказ закрыт досрочно.
    • Действие: Освобождение неиспользованных резерваций материалов. Фиксация окончательного приема продукции. Расчет отклонений.

    Электронный маршрутный лист (принудительное соблюдение маршрута)

    Заголовок раздела «Электронный маршрутный лист (принудительное соблюдение маршрута)»

    Бумажные маршрутные листы часто допускают произвольный порядок выполнения операций. Электронный маршрутный лист обеспечивает его строгое соблюдение. ПЗ определяет последовательность операций, а MES контролирует ее выполнение.

    • Правило: Изделие не может поступить на операцию N, пока не завершена операция N-1.
    • Пример: Если оператор сканирует изделие для операции 30 (Тестирование), а операция 20 (Сборка) зарегистрирована как «Не завершена» или «Брак», MES отклоняет сканирование с сообщением об ошибке: «Неверный этап процесса».

    Иногда производственный поток разделяется (например, на три параллельных тестовых стенда).

    • Логика: Операцию 30 следует определить как «Группу операций», включающую Ресурс_A, Ресурс_B, Ресурс_C.
    • Ограничение: Любой ресурс в группе может быть использован для выполнения данного этапа.

    Реальное производство редко бывает строго линейным. Необходимо обрабатывать частичные перемещения партий, не теряя прослеживаемость затрат.

    • Сценарий: Заказ на 1000 единиц. 100 единиц требуют доработки; 900 готовы к отгрузке.
    • Действие: ПЗ-001 (количество 1000) рекомендуется разделить на:
      • ПЗ-001 (Родительский): Количество уменьшено до 900 единиц. Направлен на отгрузку.
      • ПЗ-001-R (Дочерний): Создан для 100 единиц. Перенаправлен в цикл доработки/ремонта.
    • Учет затрат: Дочерний ПЗ наследует накопленные затраты родительского заказа на момент разделения.
    • Сценарий: Объединение нескольких частичных партий в полную паллету для отгрузки.
    • Ограничение: Объединять можно только ПЗ с идентичным номером детали и одинаковой ревизией.
    • Логика: При попытке объединить партии с ревизией A и ревизией B система блокирует транзакцию слияния, чтобы предотвратить формирование смешанной паллеты.

    Контроль количества и предотвращение перепроизводства

    Заголовок раздела «Контроль количества и предотвращение перепроизводства»

    Операторы иногда производят излишки («перевыпуск») для компенсации потенциального брака. Это приводит к созданию неучтенных запасов.

    • Определение: Max_Кол-во = Заказанное_Кол-во + Технологический запас (например, 2%).
    • Контроль:
      • Когда общее количество годных единиц достигает или превышает максимальное значение, система блокирует кнопку «Начать» на первой операции.
      • При попытке оператора запустить новую плату после этого система отклоняет действие с уведомлением «Заказ выполнен».

    Видимость незавершенного производства (НЗП)

    Заголовок раздела «Видимость незавершенного производства (НЗП)»

    НЗП — это средства, замороженные в производственном цикле. MES должен предоставлять актуальную картину того, где и в каком объеме сформировались затраты.

    В любой момент времени MES должен рассчитывать остаток НЗП:

    НЗП_Кол-во = (Запущено_Кол-во) - (Списано_Кол-во) - (ГотоваяПродукция_Кол-во)

    Контроль за состоянием («зависших» изделий)

    Заголовок раздела «Контроль за состоянием («зависших» изделий)»
    • Неучтенное НЗП: Изделия, которые физически отсутствуют, но в системе числятся «на операции 20».
    • Правило: Рекомендуется реализовать автоматическую процедуру очистки данных по «зависшему» НЗП.
    • Логика: Если изделие остается неактивным в системе в течение длительного срока (например, более 30 дней), система автоматически помечает его для проведения инвентаризации проблемных позиций.

    Резюме: Модель выполнения производственного заказа

    Заголовок раздела «Резюме: Модель выполнения производственного заказа»
    Параметр / ДействиеТребование / ЛогикаЗначение / СтатусКритическое ограничение
    Статус заказаВыпущен (к исполнению)Фиксация версий BOM и маршрутаИзменение основных данных после выпуска запрещено
    Соблюдение маршрутаПоследовательная логикаОперация N-1 → Операция NMES блокирует сканирование при нарушении
    Контроль количестваОграничение перепроизводстваMax = Заказ + Техн. запас (напр., 2%)Блокировка запуска новой единицы при достижении Max
    Разделение заказаСоздание дочернего ПЗНаследование затрат от родительскогоДля партий, требующих доработки/ремонта
    Объединение заказовСлияние партийИдентичный номер детали и ревизияСистема блокирует слияние при несоответствии ревизии
